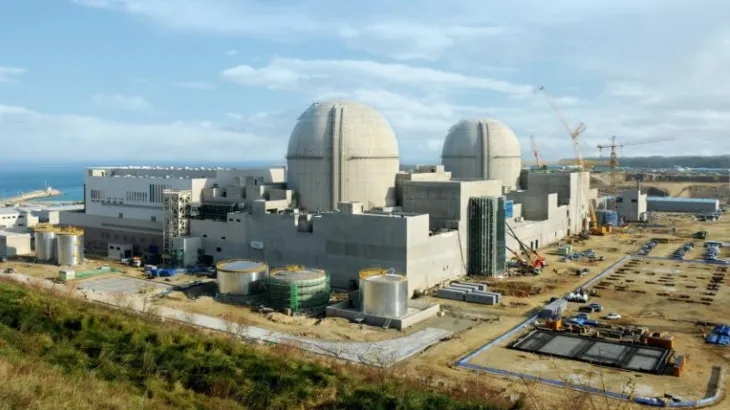

韩国新荷娜核电厂1号机组完成装料 放大 缩小

来源:中国能源研究会核能专委会    发布日期:2021-11-11    阅读次数:3996

   2021年10月13日,韩国水电核电公司(KHNP)宣布,新荷娜(Shin Hanul)核电厂1号机组已完成装料。此次共计装载241组燃料组件,机组计划2022年中开始商运。







   新荷娜核电厂采用APR1400压水堆设计,1、2号机组分别于2012年7月和2013年6月浇筑首罐混凝土,最初计划2017年4月和2018年4月投运。在遭遇延期后,1号机组拟于2019年6月开始装料,但因韩国核安全与安保委员会(NSSC)实施安全检查及后续改进措施而再次被推迟。随后,两机组商运时间分别推迟至2021年7月和2022年5月,但随后又遭遇进一步延期。
