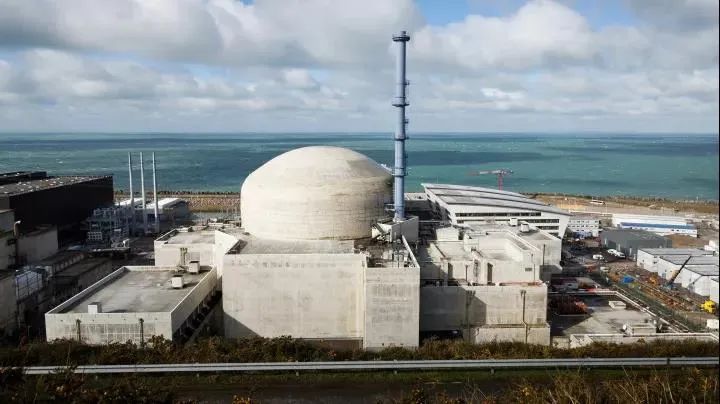

日前,法国电力集团(EDF)新核电项目负责人Xavier Ursat表示,弗拉芒维尔(Flamanville)核电厂3号机组(1600 MWe,EPR)确定将在2023年二季度开始装料。

该机组在2007年12月开工,初始预算为30亿欧元(约合31.5亿美元),并计划4年内完工。后因一系列技术等问题而多次延期和超支,根据2019年的预估,项目成本增至124亿欧元(约合130亿美元)。但在2022年1月,EDF宣称项目预算再增3亿欧元(约合3.14亿美元),装料时间也推迟6个月。法国政府表示,在俄罗斯天然气供应受限的情况下,核能对于缓解日益严重的欧洲能源危机至关重要。2022年2月,法国总统马克龙宣布520亿欧元(约合546亿美元)一揽子计划,拟建设至少6台EPR机组。2021年,核电在法国电力结构中的占比为69%。
