韩国致力于重启新荷娜3、4号机组建设项目 放大 缩小

来源:中国能源研究会核能专委会    发布日期:2023-03-06    阅读次数:3275

2023131日,韩国能源部表示,韩国已着手重启新荷娜(Shin Hanul)核电厂34号机组(1400 MWe)建设项目。该计划与总统尹锡悦推动提高核电份额的主张相一致。

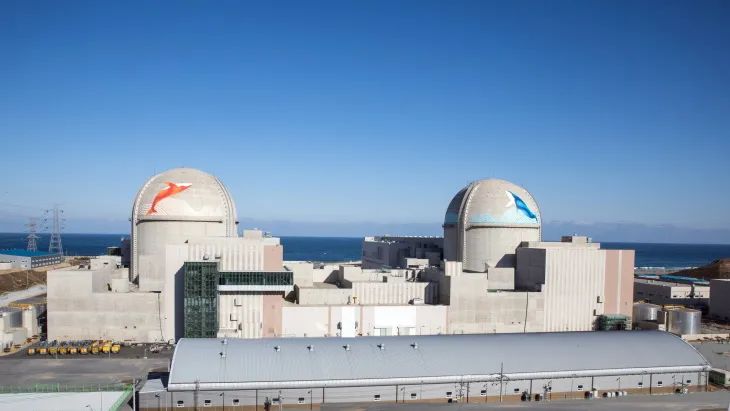

新荷娜核电厂1&2号机组

按计划,韩国贸易、工业和能源部(MOTIE)将在2023年底前完成两台机组的灾害影响评估等管理工作,并在2024年动工。该部即将开始征集当地居民对机组建设项目的环评意见。韩国水电核电公司(KHNP)将于2023年四季度启动建设准备工作,但在动工前需获得韩国核安全和核安保委员会(NSSC)的批准。

MIOTE并未透露新荷娜34号机组投运时间表。早在200812月,韩国就开始筹划这两台机组建设项目,并在201011月制定了基本建设方案。20172月,KHNP取得建设许可证,随后启动设计工作,该公司还与当地建筑商和合作伙伴签订合同。两台机组原计划2022年和2023年商运。

20175月,新上任的文在寅政府实施逐步弃核政策,该项目在201710月被取消,一同停摆的还有穹机(Cheonji12号机组和大真(Daejin12号机组建设项目,每台机组的计划装机容量都达到1400 MWe1500 MWe

撤销弃核政策

20225月,尹锡悦当选为新一任总统,撤销了文在寅实施的弃核政策,并制定了新荷娜34号机组新的建设时间表,加大核电振兴力度,核电发展环境更宽松。

2022127日,KHNP旗下新荷娜1号机(1400 MWe)启动商运,标志着自20198月以来韩国新建核电机组首次实现商运。该公司透露,2号机组拟于20239月启动。

KHNP还加快了萨尔(Saeul34号机组(原新古里(Shin Kori45号)建设速度。这两台机组分别计划于20243月和20253月商运,截至202210月底,项目整体进度已至83.5%

根据2023112日公布的长期电力供应计划,韩国将依托核电机组建设项目,到2030年将核电在电力结构中的占比提升至32.4%2036年进一步升至34.6%2021年和2018年分别为27.4%23.4%)。
