2024年度上海市 民用核能产业 统计报表填报
魅力之光
当前位置: 首页 >新闻中心 > 国内核电新闻 > 正文

华龙一号漳州核电1号机组反应堆厂房16.5米平台完成浇筑 放大 缩小

来源:中国能源研究会核能专委会    发布日期:2021-08-12    阅读次数:2386

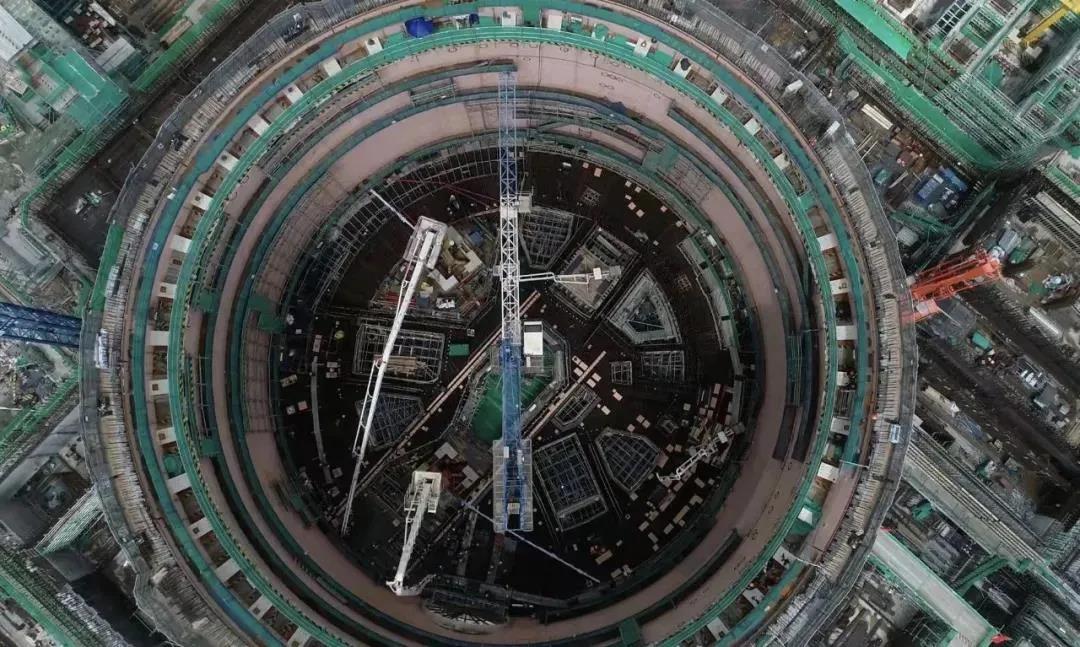

   7月2日22时28分,华龙一号批量化建设工程——中核集团福建漳州核电1号机组反应堆厂房内部结构+16.5米平台混凝土浇筑完成。至此,漳州核电工程1号机组取得了施工关键路径上的重要进展,为后续安装工作腾挪了较大的空间。





   +16.5米平台是核电站反应堆厂房最重要的大型设备运转层,钢筋密集,埋件精度要求高,钢筋总量966吨,各种预埋件和套管880余件。本次混凝土浇筑历经41小时58分钟,浇筑量1840.5立方。

   浇筑过程中,漳州核电项目管理大团队始终坚持安全第一,质量第一,漳州能源、中核工程、中核咨询、中核二四夜以继日,层层把关,党员干部深入一线,模范带头,保质保量完成了这个重大的工程节点。据悉,目前漳州项目设计、采购、施工和调试准备进展全面受控,后续漳州核电1号机组有望于10月底开顶施工,完成所有主设备的先行引入和穹顶吊装。

相关文章
