携手三十载,再创新辉煌

   中国电力工程集团华东电力设计院有限公司

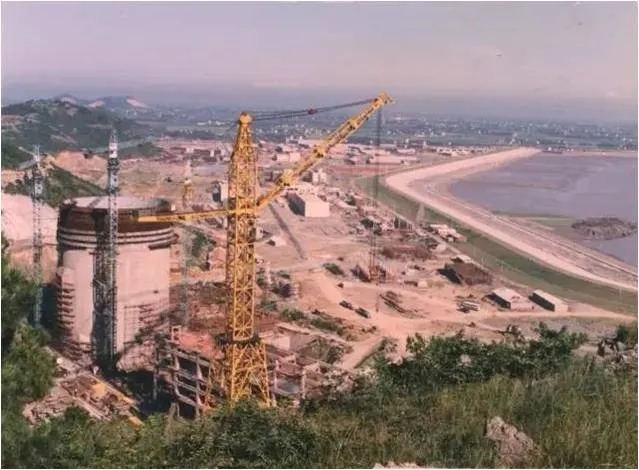

   1985年3月20日,注定是一个被写入中国核电史册的日子,我国第一台自行设计的核电站——秦山核电一期工程正式开工建设。中国核电从这里正式起步,中国核工业自此翻开新的篇章。作为最早参与秦山核电建设的电力设计院——华东电力设计院(以下简称“华东院”),也由此开启了核电设计的漫漫征程,与秦山核电结下不解之缘。





   华东院于1953年创建于上海,从1970年“七二八”工程成立开始,全程参与了秦山核电一期工程的选址、可行性研究、设计、建造、调试及运行全过程,承担了常规岛及其BOP部分的设计工作。秦山核电一期工程于1994年4月1日正式商业运行,实现零的突破,中国成为世界上第7个自行设计、建造核电站的国家,被誉为国之光荣。该项目于1994年获建设部全国最佳工程设计特奖,1997年获国家科技进步特等奖。





   在此过程中,华东院积累了丰富的核电设计经验、孕育了深厚的核电文化,也培养了一大批核电技术人才,为我国核电常规岛设计持续发展奠定了坚实基础。

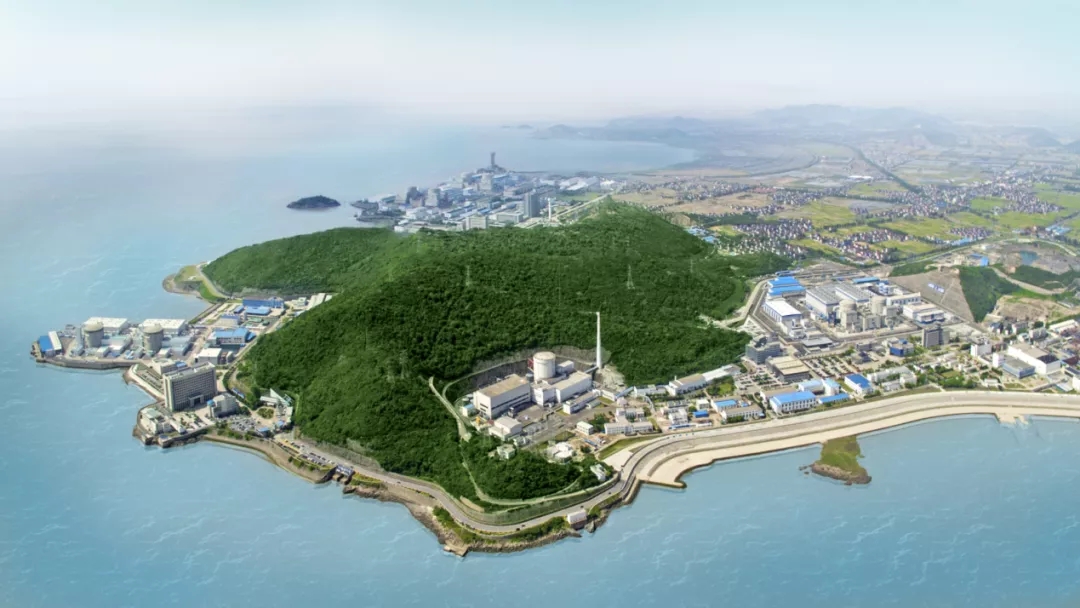

   华东院先后参与了秦山核电基地全部9台核电机组的常规岛设计和咨询工作,包括后续的秦山核电二期工程2Х650MW机组、秦山核电二期扩建工程2Х650MW机组、秦山核电三期工程2Х728MW重水堆机组、秦山核电一期扩建工程(方家山核电厂)2Х1089MW机组。目前,华东院正在积极为秦山核电的9台机组做好后续的运行维护技术服务工作。





   秦山核电一期工程从1991年12月15日并网发电后,华东院就参与了该机组的运行技术支持与服务工作,不仅负责了常规岛范围相关的改造、分析、设计和咨询任务,而且,还根据自身不断积累的高端咨询特长和经验,为300MW机组提供了更多延伸服务,如220KV出线方案优化、循环水系统的控制改造等;不仅承担了大量一般性的修改、技术分析和论证,更是在重大的升级改造项目中担当主角,例如2006年~2008年的励磁系统改造和发电机定子改造,华东院承担设备规范拟定和系统指标总体把控;2009年~2011年机组第一次功率提升(从310MWe到320MWe)中,华东院承担了常规岛设备和系统全面复核和计算的任务等等……三十余载,从未间断,为秦山一期核电运行保驾护航。

   截至2017年,秦山核电一期工程已安全运行26年,秦山核电开始着手机组的运行许可证延续工作,华东院义不容辞地参与到该项工作,这也是我国大陆首座开展运行许可证延续工作的核电机组。

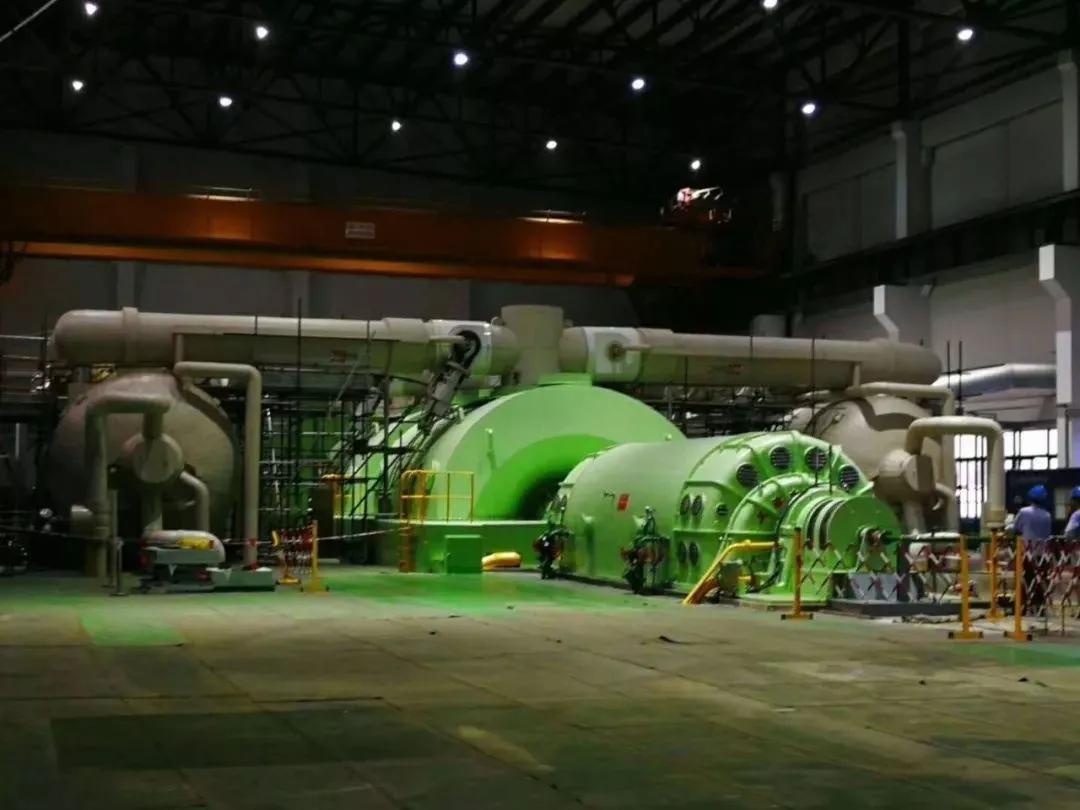

   在秦山核电一期工程运行许可证延续工作中,华东院承担了其中的常规岛设备更新项目的设计及技术支持工作,对已运行二十多年的汽轮发电机组进行整体更换(汽轮机外缸除外)。华东院先后完成了堆机匹配、设备选型、DCS盘台改造、结构复核及常规岛部分辅助系统的施工图设计工作,同时参与项目的《最终安全分析报告》和《调试大纲》的编制工作,顺利完成了整套汽轮发电机组及部分辅机设备的更换工作,并利用华东院在堆机参数匹配和冷端优化上的丰富经验,将机组的额定出力从原来的320MW提高到350MW,极大提高了机组运行的经济性,开创了核电机组功率提升的先河。





   增容延寿后的1号机组于2018年10月29日通过168小时试验考核,常规岛各项运行指标均达到了设计要求。2018年11月21日,项目顺利通过了浙江省发展改革委的项目验收,对于机组的热耗率降低4.4%,各方给出了高度评价。2021年9月3日,根据《中华人民共和国核安全法》及《中华人民共和国民用核设施安全监督管理条例》有关要求,经国家核安全局批准,秦山核电一期工程运行许可证获准延续,有效期至2041年7月30日,标志着华东院参与的我国大陆首座运行许可证获批的核电机组取得圆满成功。





   通过秦山一期工程运行许可证延续的成功合作实践,华东院已全面掌握核电机组运行延续上的常规岛设计技术;项目的成功实施,也将为我国后续核电机组延续运行提供重要借鉴。

   光阴荏苒,日月如梭,华东院与秦山核电携手走过三十载, 见证了中国核电的发展。强核报国,创新奉献,砥砺前行,奋斗半世纪,归来仍是少年;时序更替,梦想前行,在当前实现“双碳”目前的背景下,华东院将不忘初心、牢记使命,继续发挥在核电常规岛设计上的优势,为我国核电事业的发展贡献力量,再创新的辉煌。
