上海核电办公室 官方微信
魅力之光
当前位置: 首页 >新闻中心 > 媒体重点关注 > 正文

全球核电装机容量2020年保持稳定 放大 缩小

来源:中核智库    发布日期:2021-02-26    阅读次数:5096

根据世界核协会(WNA)公布的数据,截至202111日,全球有32个国家在使用核能发电,共有441台在运核电机组,总装机容量约392.4 GWe。相对于202011日,核电使用国增加了2个,机组数量减少了1台,总装机容量基本保持稳定。

2020年,全球共有5台核电机组正式开工建设,5台首次并网发电,6台永久关闭。

1.正式开工建设

2020年全球共有5台核电机组(总装机容量5073 MWe)正式开工建设,其中4台位于中国,1台位于土耳其。

土耳其阿库尤核电厂2号机组(1114 MWe压水堆) 48日正式开工建设。

中国漳州核电厂2号机组(1126 MWe压水堆) 94日正式开工建设。

中国太平岭核电厂2号机组(1116 MWe压水堆)1015日正式开工建设。

中国霞浦核电厂2号机组(600 MWe钠冷快堆)1227日正式开工建设。

中国三澳核电厂1号机组(1117 MWe压水堆)1231日正式开工建设。

根据世界核协会公布的数据,截至202111日,全球共有54台在建机组,总装机容量60.3GWe(注:世界核协会根据卫星图像认为中国正在石岛湾建设2CAP1400型压水堆机组,但没有公开信息表明这2台机组已完成首罐混凝土浇筑)。

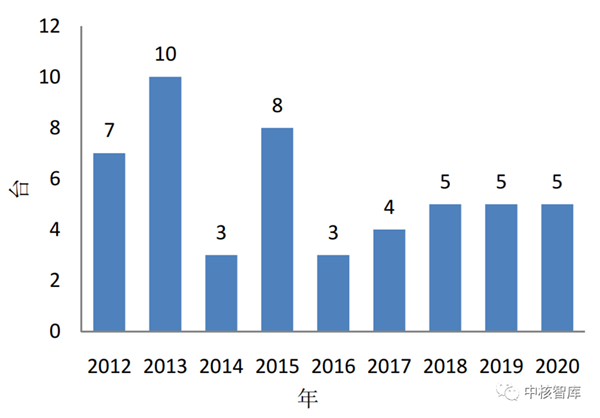

1 20122020年正式开工建设的核电机组数量

2.首次并网发电

2020年全球共有5台压水堆核电机组(总净装机容量5521 MWe)实现首次并网发电,2台位于中国,1台位于阿联酋,1台位于白俄罗斯,1台位于俄罗斯。应当注意的是,阿联酋和白俄罗斯均实现了首台机组并网发电,核电使用国因此增加到32个。

中国田湾核电厂5号机组(1000 MWe) 88日实现首次并网发电。

阿联酋巴拉卡核电厂1号机组(1345 MWe) 819日实现首次并网发电。

俄罗斯列宁格勒二期核电厂2号机组(1066 MWe1022日实现首次并网发电。

白俄罗斯奥斯特罗韦茨核电厂1号机组(1110 MWe113日实现首次并网发电。

中国福清核电厂5号机组(1000 MWe1127日实现首次并网发电。

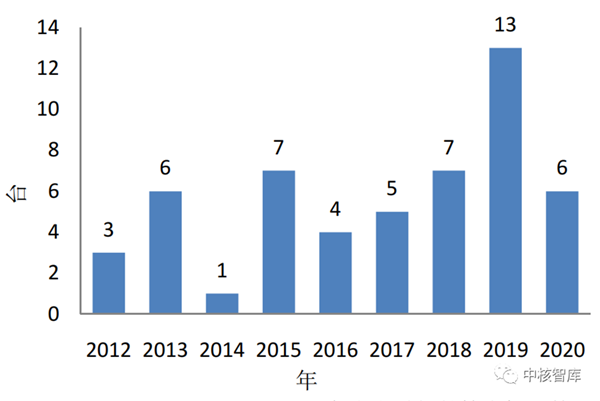

2 20122020年首次并网发电的核电机组数量

3.永久关闭

2020年全球共有6台核电机组(总装机容量5165MWe)永久关闭,其中法国2台、美国2台、俄罗斯1台、瑞典1台。

法国费森海姆核电厂1号机组(880 MWe压水堆) 222日永久关闭。

美国印第安角核电厂2号机组(998 MWe压水堆) 430日永久关闭。

法国费森海姆核电厂2号机组(880 MWe压水堆) 630日永久关闭。

美国杜安阿诺德核电厂1号机组(601 MWe沸水堆)1012日永久关闭。

俄罗斯列宁格勒核电厂2号机组(925 MWe轻水冷却石墨慢化反应堆)1110日永久关闭。

瑞典灵哈尔斯核电厂1号机组(881 MWe沸水堆)1231日永久关闭。

3 20122020年永久关闭的核电机组数量

4.延寿

2020年,全球共有6台机组获准延寿,包括3台西班牙机组、2台美国机组和1台俄罗斯机组。

西班牙生态转型部20207月批准阿尔马拉兹核电厂1号和2号机组以及班德略斯核电厂2号机组延寿。阿尔马拉兹1号机组和2号机组是21000 MWe压水堆,分别于1981年和1983年投运,可分别运行至202711月和至202810月。班德略斯2号机组是11045 MWe压水堆,1988年投运,可运行至20307月。根据西班牙国家放射性废物公司与电厂业主公司达成的协议,班德略斯2号机组可能会再次延寿至2035年。

美国核管会3月宣布,批准桃花谷2号和3号机组的二次延寿申请,允许这两台机组将运行寿期从60年延长至80年。这是核管会第二次颁发允许核电机组运行80年的许可。桃花谷2号和3号机组都是沸水堆,均于1974年投运,装机容量分别为1232MWe1251 MWe2003年获准延寿20年。此次获准二次延寿,意味着两台机组可分别运行至20538月和20547月。

俄罗斯联邦生态、技术与核能监督局3月批准为别洛雅尔斯克核电厂3号机组换发运行许可证,允许该机组继续运行5年至2025年。该机组是一座BN-600型钠冷快堆,1981年投运,原运行许可证2020年到期。

5.功率提升

2020年,全球至少有7台机组获准实施或者完成功率提升,包括3台美国机组、2台斯洛伐克机组和2台捷克机组。

美国核管会10月批准法利1号和2号机组提升运行功率:1号机组从910 MWe提升至944 MWe2号机组从910MWe提升至953 MWe。预计1号机组将于2021年春季功率提升,2号机组将于2021年秋完成。

美国核管会10月批准瓦茨巴2号机组将运行功率提升约1.4%,即从1223 MWe提升至1240 MWe。运营商田纳西流域管理局拟于12月完成该机组的功率提升。

斯洛伐克电力公司计划对莫霍夫采1号和2号机组进行功率提升,将这两台压水堆机组的运行功率从471 MWe提升至500 MWe2号机组的功率提升工作已于8月启动,原计划于11月完成。莫霍夫采1号机组拟于2021年春季完成功率提升。

捷克能源公司集团11月宣布通过在机组常规岛安装新型汽水分离器(用于去除流向汽轮发电机中的蒸汽中的水),泰梅林2号机组功率提升4 MWe,达到1086 MWe。预计泰梅林1号机组将在2021年完成类似改造。

(中核战略规划研究总院 王政 伍浩松 郭向阳 单琳)







相关文章
