2024年度上海市 民用核能产业 统计报表填报
关于举办第十三届 “魅力之光”杯 全国核科普系列活动的通知
魅力之光
当前位置: 首页 >新闻中心 > 上海核电动态 > 正文

国核运行圆满完成海阳核电1号机组役前检查项目 放大 缩小

来源:国核运行    发布日期:2017-03-21    阅读次数:9939

201739日上午11:40,随着反应堆压力容器顶盖放气管贯穿件超声检验项目的结束,由国核电站运行服务技术有限公司(以下简称“国核运行”)承担的海阳核电1号机组役前检查所有项目全部完成,标志着海阳核电1号机组役前检查项目顺利收官。

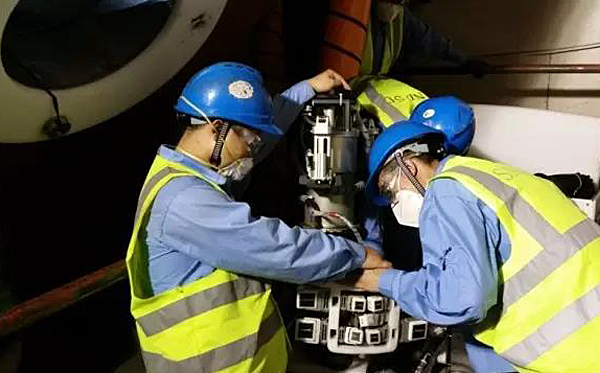

役前检查的主要内容包含蒸汽发生器传热管检查、蒸汽发生器与主泵连接焊缝检查、反应堆压力容器检查、反应堆压力容器顶盖检查、反应堆压力容器堆内构件检查、反应堆压力容器主螺栓螺母检查、主设备和管道支撑件检查等项目,涵盖超声、涡流、渗透、目视等多种检验方法,工作任务艰巨,充满挑战。

该项目自20147月始,历经两年多时间。国核运行高度重视该项检查工作,配备了经验丰富的技术团队和管理团队以及业内一流的检测装备。海阳役前检查项目团队也始终坚持“安全第一、质量第一、客户第一”的工作态度和尽职尽责、精益求精的团队作风,在山东核电有限公司等有关单位的大力支持下,客服时间紧、任务重、交叉作业风险、检查项目繁多等困难,严格按照依托项目工程进度要求,圆满完成了该项目的全部任务。

2014712

海阳核电站1号机组役前检查项目蒸汽发生器传热管涡流检查开始采集第一根传热管涡流检查数据,标志着海阳核电站1号机组役前检查现场实施工作正式全面启动。

201493

国核运行圆满完成了海阳1号机组蒸汽发生器A与主泵连接焊缝的现场预扫查工作,标志着国核运行自主研发的AP1000蒸汽发生器与主泵连接焊缝自动检查系统在海阳1号机组现场预扫查中得到全面验证。

2016726

随着蒸汽发生器与主泵连接焊缝检查的顺利完成,国核运行圆满完成海阳核电站1号机组冷试后役前检查工作,为后续的热试奠定了坚实的基础。

201681

山东核电向国核运行发来感谢信,对国核运行在海阳核电站1号机组冷试后役前检查工作中不辞辛劳、尽职尽责的工作态度和优异表现予以肯定。

2017225日凌晨

国核运行圆满完成了海阳核电1号机组反应堆压力容器役前检查工作,比计划工期提前22小时。

201739

国核运行顺利完成反应堆压力容器顶盖放气管贯穿件超声检验项目,标志着海阳核电1号机组役前检查项目顺利收官。

海阳核电1号机组役前检查项目是国核运行首次承担的电站全范围役检服务工作,在国核运行企业发展历史中具有里程碑意义。项目的圆满完成不仅充分展示了国核运行企业九年来能力建设的成果,同时也全面展示了国核运行的核心能力、技术水平与服务质量,为海阳核电1号机组早日顺利装料奠定了坚实的基础。后续,国核运行将持续为海阳核电机组的安全运行保驾护航。

相关文章
