坚守“疫”线保项目 全力防控铸担当 ——中广核上海产业园各单位有序复工 放大 缩小

来源:上海核电    发布日期:2022-04-15    阅读次数:2439

   当前,上海疫情形势十分严峻,3月20日,中广核上海产业园全体员工经过14天酒店集中隔离后,各单位在遵循上海防疫政策的前提下以及按照最小业务单元需求下,开始有序复工。

   统筹安排,精心组织

   员工隔离期间,在上海科技公司疫情防控领导小组的总体部署下,上海分公司综合管理部、安全质量环保部积极响应,第一时间成立了园区防疫应急后勤小组,统筹安排,分工明确,以钉钉会议形式汇报每日工作进展,凝心聚力贯彻落实上海科技公司各项工作要求。

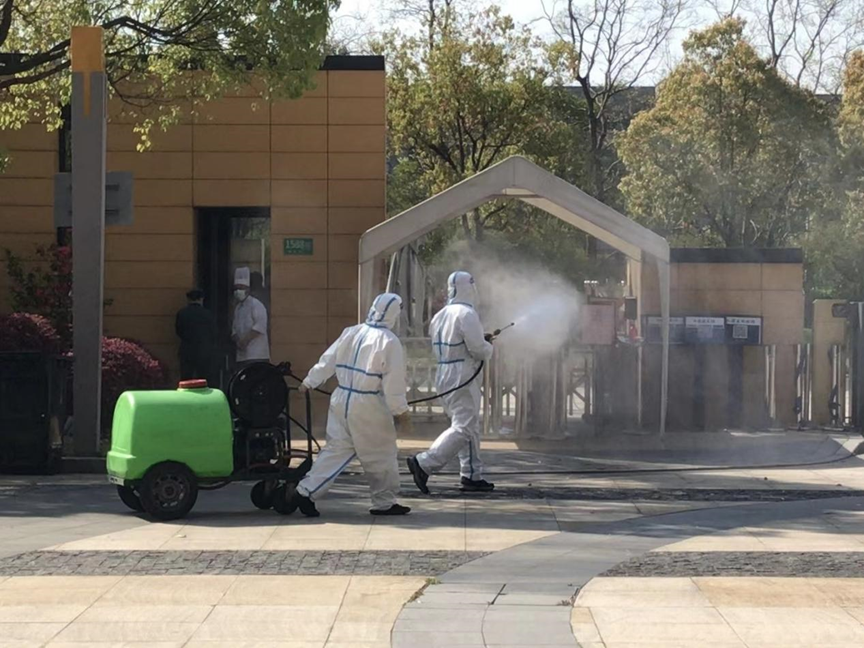

   为确保园区正常运营,3月7日-12日,上海科技协调政府安排对园区先后进行了两次消杀工作,基本实现全覆盖。3月19日,上海科技为做好疫情期间的复工准备工作,在物业、餐饮和环通公司人员基本具备入园条件后,首批安排28人(物业16人,绿源餐饮11人,环通1人)进入园区,为复工人员的住宿、用餐、园区环境等提供后勤保障工作。目前园区共投入消毒消杀人员9人,且每两天对园区消毒一次,保证园区的环境安全;餐厅工作人员提前采购多类食材,尽全力为复工人员提供保障支持。





   3月28日,在经过7天健康检测后,更多符合复工条件的人员开始陆续返岗。早上7:30,由上海科技公司6名志愿者组成的第一批志愿服务小组在正门集合,负责复工人员的信息核对以及入园指引,为复工人员顺利入园提供便利。





   做好防护,稳定项目

   上海科技广利核公司

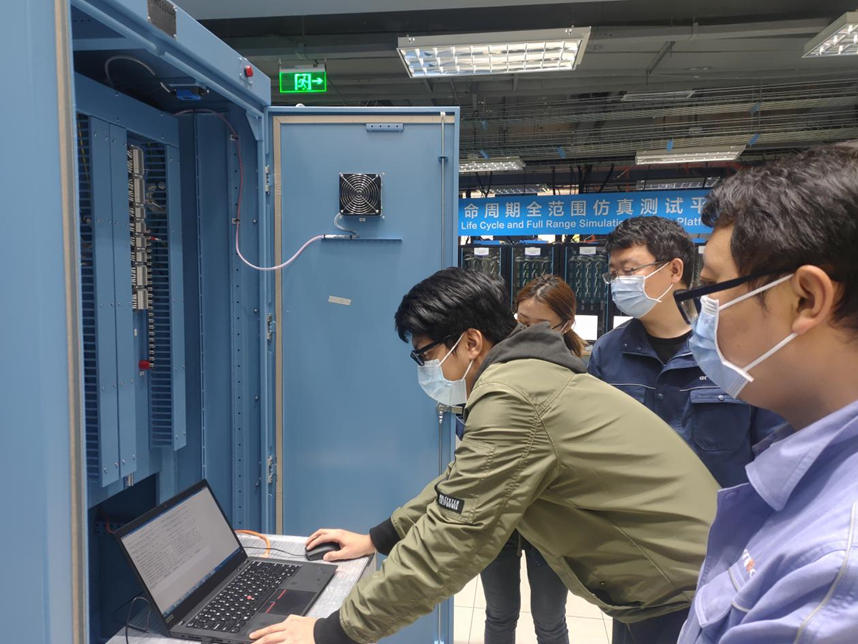

   大亚湾项目DF3改造项目,目前正处于2号机组DF3 基线硬件改造和FT测试关键阶段。在收到复工信息的第一时间,广利核公司工程部詹相国、韦志超等立即组织项目团队返回园区,克服疫情影响,推进DF3版基线硬件改造和FT测试缺陷回归工作,确保如期完成项目节点,按期进入FAT测试。





   上海科技上海分公司

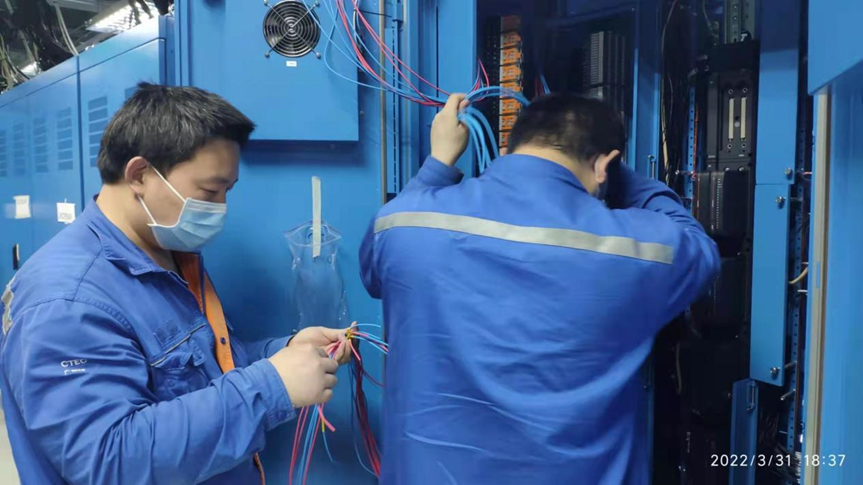

   为确保核电站改造项目的设备能在4月底到达现场,上海分公司工程设计和工程测试团队积极采取措施应对疫情影响,在酒店隔离期间多次进行线上交底、联合编制测试程序。因疫情影响,机柜由厂家向上海产业园区转运遇到困难,经过统筹协调,在做好疫情防控措施的前提下,终于在3月27日顺利运达园区。但此时项目组主要技术人员仍在宿舍隔离,机柜联调工作难以开展,通过跨项目协调平台公司内部人力资源于3月31日顺利开展联调工作。后续,项目组将努力克服疫情影响,为客户交上一份满意的答卷。





   工程公司设计院上海分院

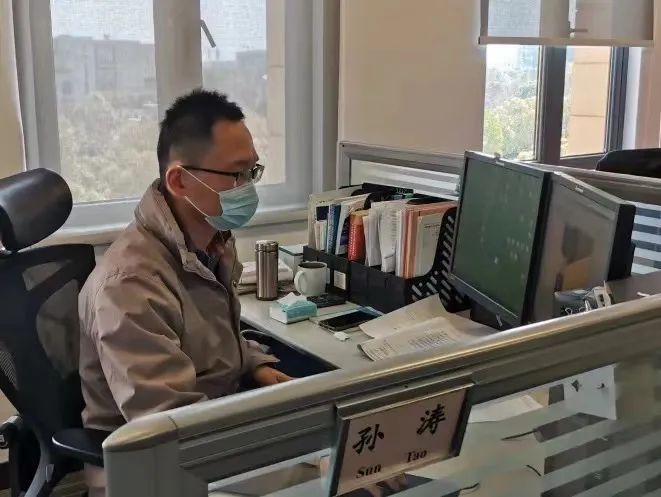

   面对公司70%以上员工不能复工的窘境,为了不影响工程建设现场进度,常规岛所驻上海工作室的孙涛、周强松、胡宁三人小组承担了几乎整个团队的工作量。3月28日,未能正常返岗时的问题单需加急解决,孙涛匆匆扒了几口饭,转头又埋进桌上资料里,一直到晚上9点。第二天一大早,刚把手头的单处理完,10多个CR单、20多个FCR单接踵而来……修改风管道、修改水管道、修改图纸,当他们把当天的工作处理完,拖着疲惫的身体回到住宿区,夜已经很深了。接下来,他们还将继续奋斗在分院的设计一线。





   中航航空模拟系统有限公司

   为保证公司重点项目的计划节点,完成紧急任务,中航航空模拟系统有限公司按照最小业务单元需求,召集具备条件的员工在园区办公室封闭办公,在严格遵守上海市政府和园区疫情防控政策要求的前提下,以及在上海科技园区用心、真心、细心的保障支持下,公司员工能够放心地投入到工作中,保障重点项目任务的进度。

   中航光电(上海)有限公司

   在得知园区解封后,中航光电(上海)有限公司六名员工立即入园开展工作。一方面积极配合园区防疫政策进行封闭办公,另一方面利用微信、电子邮件等方式进行工作部署和材料对接,实现隔离不停工,积极与客户沟通,与现场联系,有力地推动着各项业务的有序开展。
