9月19日11时17分,中核五公司承建的三门核电3号机组CVBH(钢制安全壳底封头)顺利吊装就位,这是3号机组核岛反应堆厂房吊装的首个大型模块,拉开了核岛厂房建造高峰的帷幕。
本次吊装包含三大亮点
优化了吊具系统设计,使之受力更均匀,安全性更高;
通过技术手段提前预测并实时监测吊点实际受力情况,确保吊装安全及产品质量;
借助三维扫描建模提前发现核岛就位区域的干涉物项并精准处理。
CV为核级设备,由底封头、筒体第一环、筒体第二环、筒体第三环、筒体第四环和顶封头六大模块组成,其主要作用是构筑屏障,在事故工况下有效防止放射性物质外泄。其中,CVBH属于CV的重要组成部分,其形状呈半球形,设计内径为39.624米,高11.430米(上口至内底),总重量660.65吨,吊装总重量811.65吨,是CV六大模块中最先吊装就位的模块。
9月17日15时07分,3号机组CVBH从拼装车间正式启运;经过自行式液压板车顶升、固定、运输、就位等工序,于16时17分成功运输至起吊位置,运输距离1000米,用时70分钟;当日21时15分,吊索具连接完成。

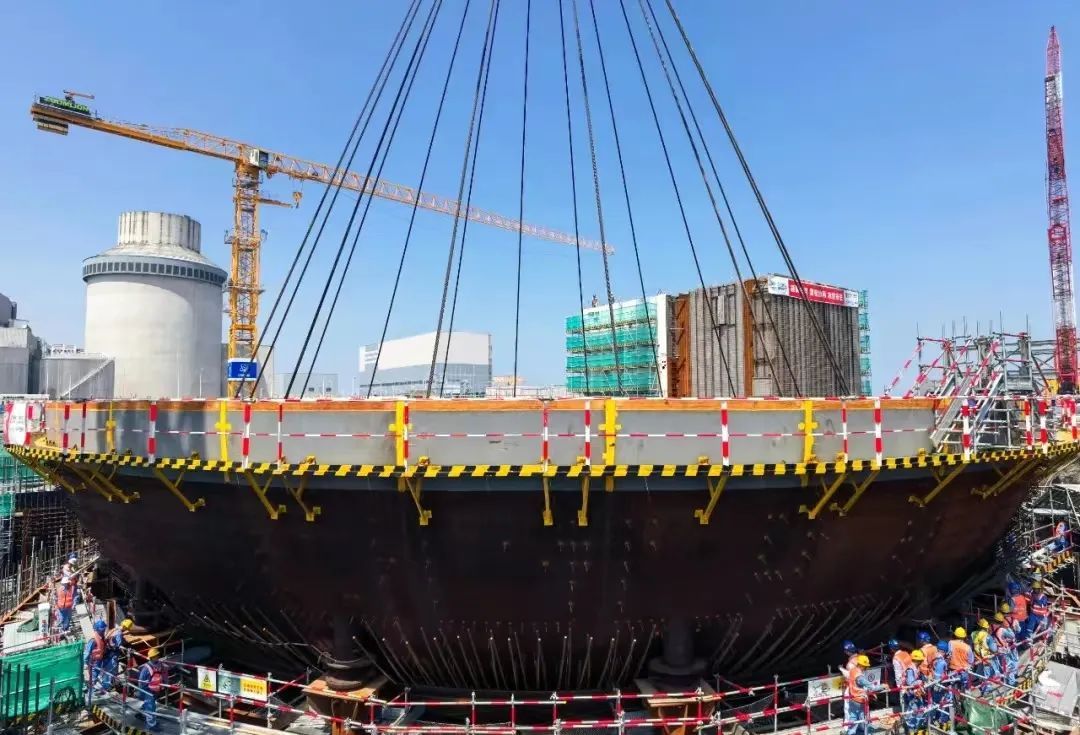

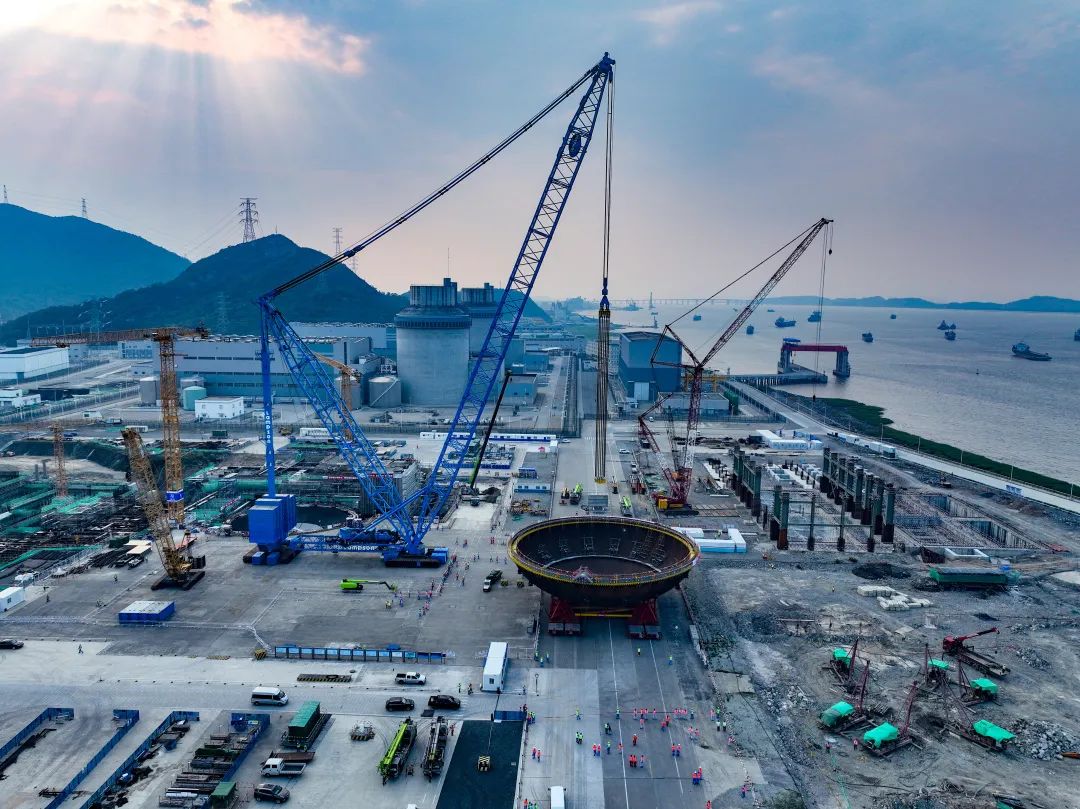

9月19日7时20分,现场吊装总指挥正式下达起吊命令,2600吨吊车开始起吊,11时17分,CVBH吊装顺利就位,历时3时57分,整个吊装过程平稳有序,安全受控。
为确保吊装一次成功,中核五公司三门核电项目部先后总计投入近200人力完成前期的组对、焊接、检验、评审、沙盘演练等工作。在CVBH到达起吊区后先后进行了3次测力调整工作,并经过试吊、起升、回转、调整、落钩等环节,历时3时57分稳稳地将底封头放在核岛底座上。
CVBH的顺利吊装为11厂房安全壳内关键路径施工创造了良好先行条件,为其他CV模块及大件吊装积累了宝贵经验,也为三门二期工程核岛安装施工奠定了扎实基础。
