华东院首个独立总承包的核电EPC项目500千伏GIS并网启动一次成功 放大 缩小

来源:华东电力设计院    发布日期:2022-09-22    阅读次数:1951

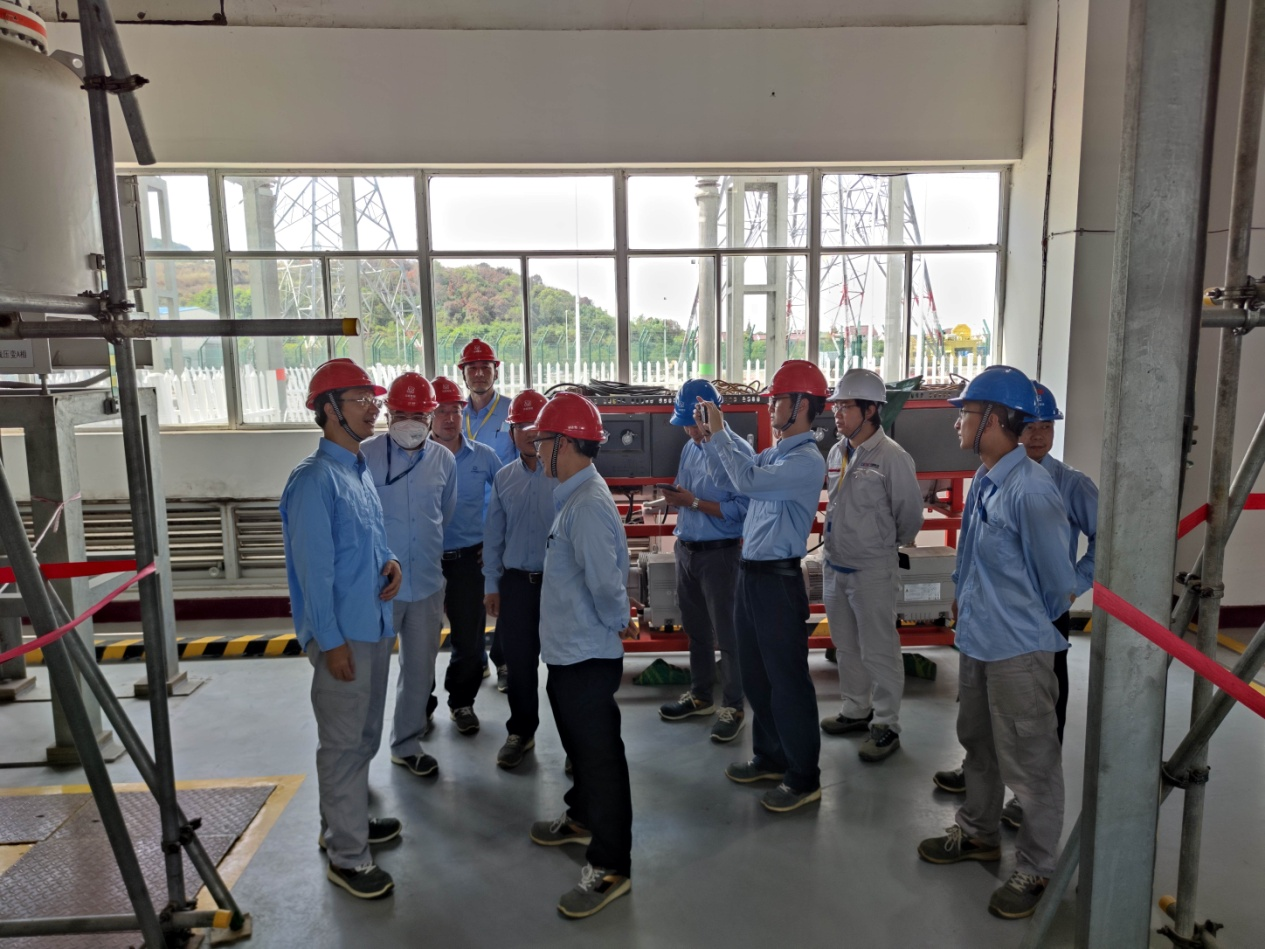

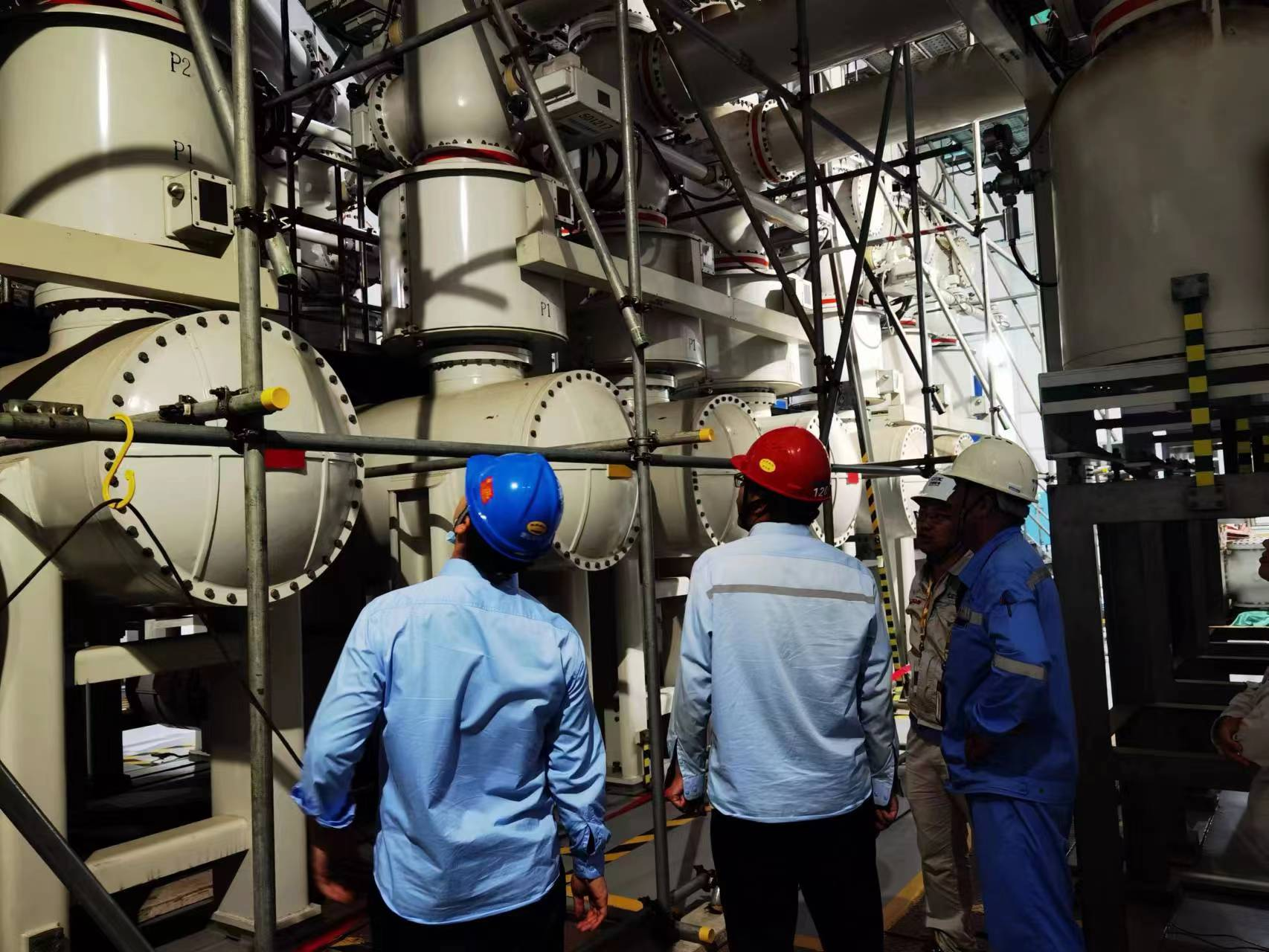

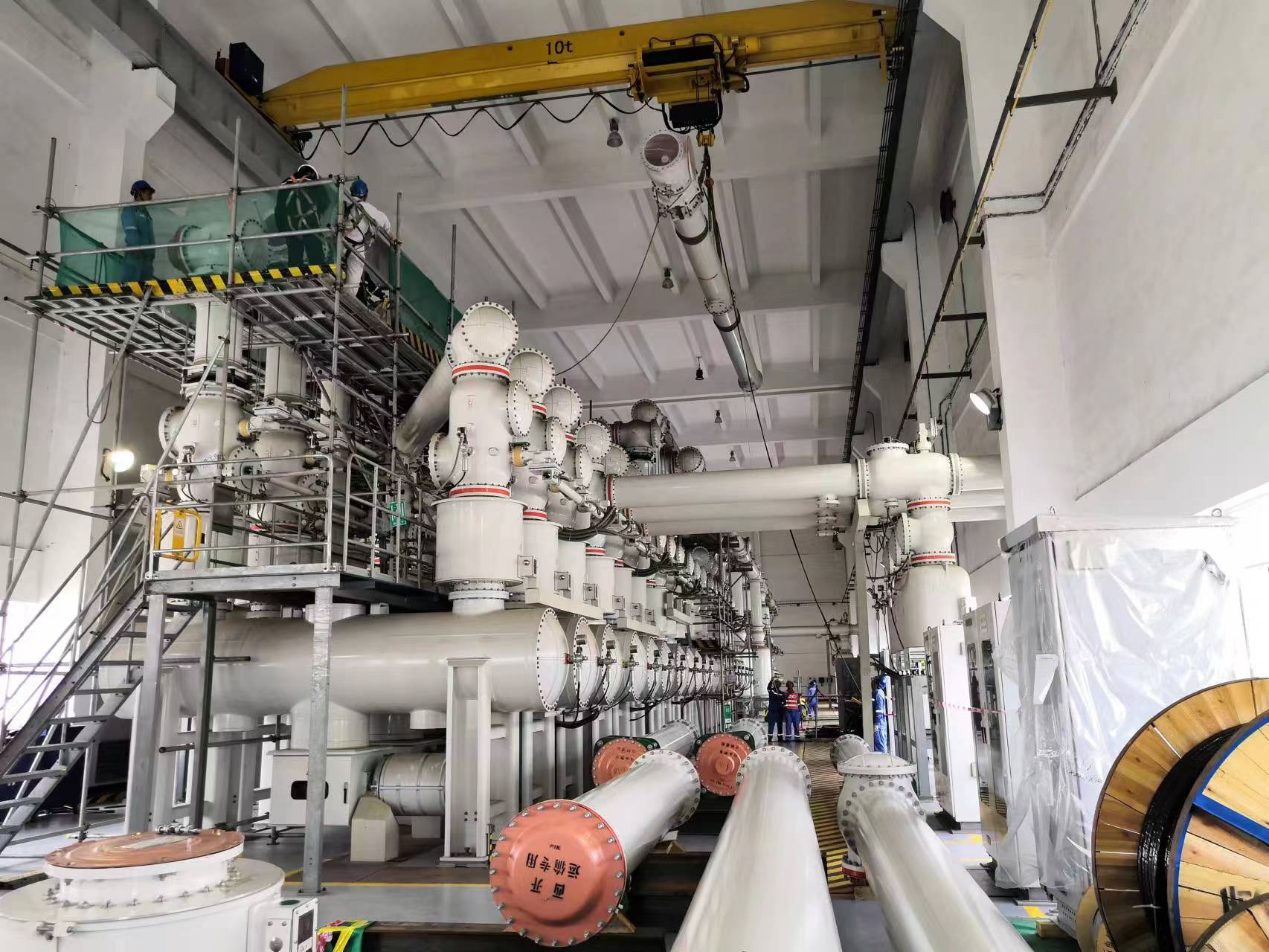

2022911日,华东院首个独立总承包的核电EPC项目——秦山核电厂用电源优化项目(方家山500千伏电源改造部分)500千伏GIS启动试验一次通过,改造的500千伏I母线及第二串并网启动一次成功,已通过24小时试运行,系统运行正常。项目第一阶段考核节点提前完成。



本项目是秦山核电重点项目,受到中核集团高度重视,工程内容包括500千伏GIS改造、新增500千伏电缆和电缆沟、500千伏主变压器、35千伏配电装置和配电间、GB廊道及电缆通道改扩建、信息中心变压器和相关建筑物以及配套相关土建、电气、消防、建筑和暖通系统。项目投运后500千伏将作为核电信息中心重要电源,极大提高方家山核电机组运行和信息中心用电可靠性。EPC合同中要求20221130日前完工,91日至915500千伏母线停电完成GIS改造并恢复送电是项目首个进度节点。项目工作难度大、范围多、工作面广、工期进度紧、核电项目管理要求高、疫情和台风防控要求严格。

华东院高度重视,抽调精兵强将组建EPC总承包项目部,精心策划,严密组织,克服前期上海疫情封城的影响,签订合同不到一个月时间,即完成了项目所有设备的采购与合同签订工作,为项目后续顺利设计和供货打下基础。

华东院依托于丰富的核电设计经验和技术能力,从设计方案上进行了细致的优化,通过变压器及其基础的优化布置,解决了场地狭小、地下管线繁多、防火间距等问题;通过结构形式优化,解决了TB厂房外电缆坑高压带电设备下大型设备无法施工的问题;通过管道布置优化,解决了地下管线繁多,工期进度主线工序复杂等的问题。在各设计专业的努力下3个月内完成施工图设计工作,体现了设计牵头总包项目的优势。

核电项目管理要求异常严格,核电部门分工细致,各部门各机构均对项目有管理全力和要求,项目管理工作量巨大。项目部对项目的设计、进度、供货、安全、质量均做了细致的安排和策划。进度方面制定了详细的进度计划,以小时为单位制定8月中旬至9月中旬的停电准备工作和停电施工计划,并要求严格管控执行;供货方面,项目部安排专人负责跟踪各个供货进度,其中500千伏GIS关键设备供货周期一般为4个月,通过积极协调制造厂2个月即发货至现场;项目编制的施工方案30余份、工单40余套、安全专项方案10余份。





为了能够对项目安全、质量、进度进行全面管控,项目部现场人员兢兢业业、积极主动、克服重重困难,在核电EPC项目中边干边学习核电现场管理要求、边改进边积累现场管理经验,用自己的管理智慧、辛勤努力赢得了业主、参建各方的广泛好评。



通过秦山核电厂用电源优化项目(方家山500千伏电源改造部分)的实施,为华东院积累了大型核电EPC管理经验,500千伏GIS并网启动节点提前完成,被业主誉为:“化不可能为可能”、“方家山206大修期间各维修和改造项目的标杆”。





华东院EPC项目部将再接再厉,攻坚克难,投入到工程下一步工作当中,努力将秦山核电厂用电源优化项目(方家山500千伏电源改造部分)打造成核电EPC项目的精品工程。
