恰希玛核电厂C-4机组完成第4次大修 放大 缩小

来源:中原运维海外工程有限公司    发布日期:2023-02-27    阅读次数:1612

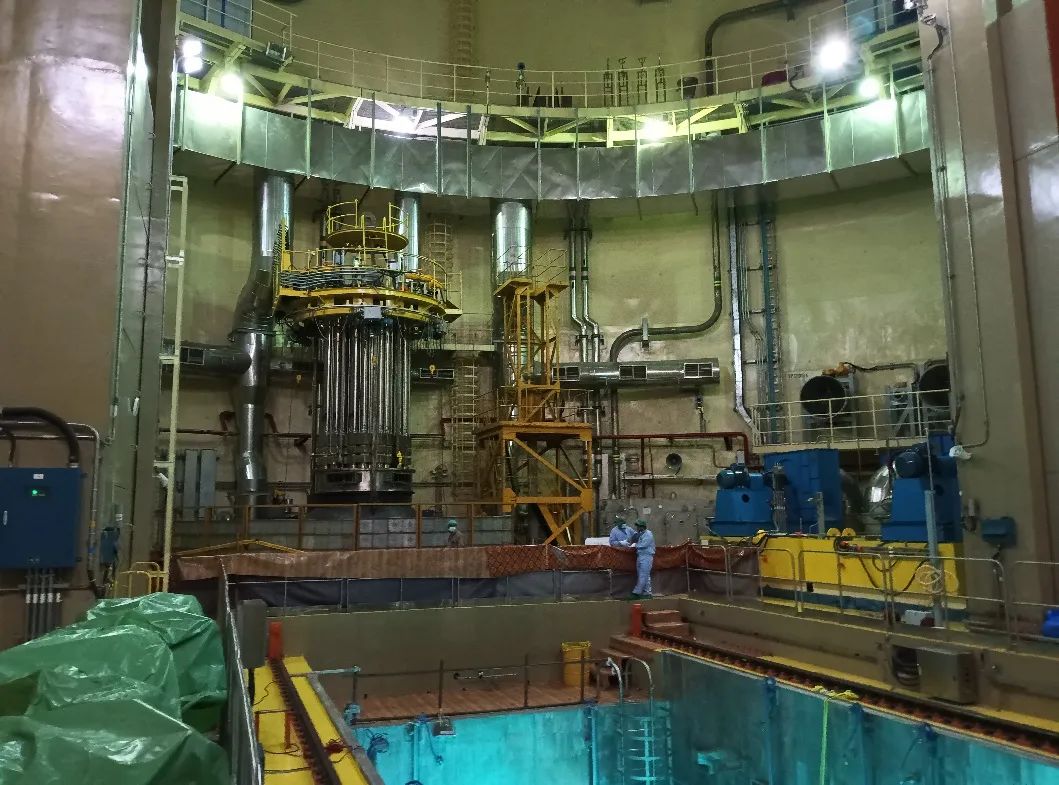

202325日,当地时间1934分,恰希玛核电厂C-4机组并网成功,完成第四次大修。本次大修计划用时32天,实际用时20.6天,创造了恰希玛核电厂大修工期新纪录。

本次大修,中原运维组建专项团队,承担了全厂UPS和充电器的预防性维修、辐照监督管抽拔、水下摄像头故障处理等工作,还完成了百余项大修备件及物项供应,快速、高效协调解决了汽轮机高压缸漏汽、高压安注泵拆解、应急柴油机维修等技术难题。

中原运维大修团队人员在春节期间坚守岗位,7*24小时待命,现场人员按照大修时间窗口加班加点,积极协调,为本次大修再创佳绩提供了有力保障。
