2023年3月22日8时39分,由上海核工院承担勘察设计和核岛工程总承包任务的三门核电二期工程4号机组开始浇筑第一罐混凝土(FCD),标志着4号机组正式开工。
这是党的二十大后也是全国“两会”后我国首台开工的核电机组,是三门核电二期工程继3号核岛实现FCD后,间隔8个月实现的又一重大里程碑节点,同时也标志着三门核电二期工程(3、4号机组)正式进入全面施工高峰阶段。

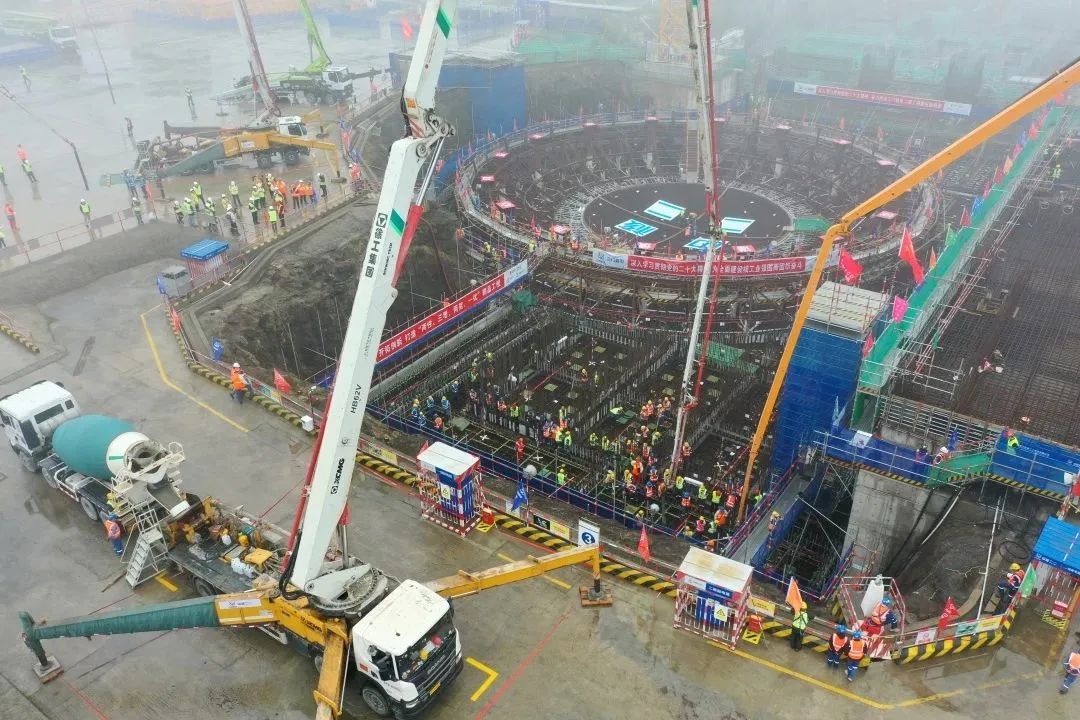

此次浇筑借鉴了前期经验反馈,经过设计和施工逻辑优化,4号机组核岛基础与反应堆厂房外部基础A层混凝土合并为一次浇筑,浇筑总量约5821立方米。整体采用大斜面“分层浇筑、分层振捣、一个斜面、由下向上、一次到顶”的推移浇筑法,分三个阶段实施,每小时最大浇筑量可达120立方米。
