昌江核电一号机组压力容器在沪顺利验收发运 放大 缩小

来源:上海电气核电设备有限公司    发布日期:2013-08-08    阅读次数:10644

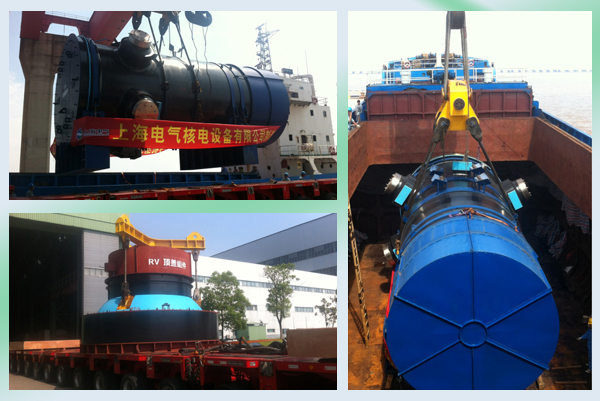

       7月28日,由上海电气核电设备有限公司承制的海南昌江核电站一号机组反应堆压力容器在上海电气临港重装基地顺利发运。该设备于2010年5月14日开工,为了确保产品质量和制造进度,上核公司成立了海南项目现场指挥部,下设生产计划、工艺技术、质量保证、项目协调、后勤等五个组。在设备制造过程中,该公司克服了部分关键材料供货延迟等不利因素影响,实际制造周期只有26.5个月,全面保障设备制造任务的完成。
